Отмена моратория на неустойку по ДДУ с 2026 года: как дольщику получить компенсацию

С 1 января 2026 года в России официально отменён пятилетний мораторий на взыскание неустойки с застройщиков за просрочку передачи квартир по договорам долевого участия (ДДУ). Это значит, что дольщики снова могут требовать компенсацию за каждый день задержки сдачи жилья. Однако радоваться рано: правительство ввело отсрочку фактической выплаты неустоек до 31 декабря 2026 года. В этой статье разберём, как теперь рассчитывается неустойка, какие периоды просрочки можно взыскать, как правильно подать иск и когда реально получить деньги.

4 ключевых факта о взыскании неустойки по ДДУ в 2026 году

  1. Мораторий на начисление неустойки отменён с 1 января 2026 года — за просрочку, начавшуюся после этой даты, можно требовать полную компенсацию по текущей ключевой ставке ЦБ.
  2. Отсрочка выплат действует до 31 декабря 2026 года — даже если суд вынесет решение в вашу пользу в 2026 году, приставы не смогут списать деньги со счетов застройщика до 2027 года.
  3. Для просрочки, возникшей ДО 2026 года, ставка фиксированная — 7,5% — расчёт неустойки за период с 1 июля 2023 года по 31 декабря 2025 года производится по льготной ставке.
  4. Период с 18 марта 2024 по 31 декабря 2025 года полностью исключён — за эти дни неустойка не начисляется вообще.

Почему дольщики пять лет не могли получить неустойку

С 3 апреля 2020 года государство ввело мораторий на взыскание неустоек с застройщиков. Мера поддержки девелоперов многократно продлевалась — сначала из-за пандемии, затем из-за санкций и экономической нестабильности.

Последняя редакция мораторияпостановление Правительства РФ от 18 марта 2024 года № 326 — установила ограничения до 31 декабря 2025 года включительно.

Что запрещал мораторий:

  • начислять неустойку за просрочку передачи квартиры;
  • взыскивать штрафы и пени по ДДУ;
  • требовать компенсацию морального вреда в части, связанной с нарушением сроков.

С 1 января 2026 года ситуация изменилась: мораторий на начисление неустойки отменён полностью, но отсрочка выплат сохранена до конца 2026 года.

Что изменилось с 1 января 2026 года: главные нюансы

Правительство разделило вопрос на две части: начисление неустойки и её фактическая выплата. Это создало парадоксальную ситуацию.

Нюанс №1. Неустойка начисляется, но деньги не платят

В 2026 году суды будут принимать иски и выносить решения, но ни банки, ни приставы не смогут списать средства со счетов застройщиков до 2027 года.

Нюанс №2. Отсрочка касается только «старых» требований

Дольщики, у которых просрочка началась после 1 января 2026 года, не подпадают под отсрочку и могут добиваться исполнения решения суда в общем порядке.

Однако на практике, как отмечают другие эксперты, суды нередко предоставляют отсрочку и по новым требованиям — единообразной практики пока нет.

Нюанс №3. Какая ставка применяется при расчёте

Для расчёта неустойки в 2026 году применяются разные ставки в зависимости от периода просрочки:

Период просрочки Ставка для расчёта
До 1 июля 2023 года Действующая на момент расчёта (обычная)
С 1 июля 2023 по 31 декабря 2025 Фиксированная 7,5% (льготная)
С 1 января 2026 года Текущая ключевая ставка ЦБ (на 2026 год — около 15—16%)

Расчёт неустойки по ДДУ в 2026 году: формула и пример

Размер неустойки при нарушении сроков передачи квартиры определяется на основе ключевой ставки Центрального банка и цены договора.

Формула расчёта для физического лица

Для граждан-дольщиков неустойка рассчитывается в двойном размере по формуле:

Неустойка = Цена договора × 1/300 × Ключевая ставка ЦБ × Количество дней просрочки × 2

Ключевая ставка применяется та, что действует на день исполнения обязательства (фактической передачи квартиры).

Пример расчёта для просрочки в 2026 году

Исходные данные:

  • Цена квартиры по ДДУ: 10 000 000 рублей
  • Плановый срок передачи: 1 января 2026 года
  • Фактическая передача: 1 июня 2026 года
  • Просрочка: 151 день
  • Ключевая ставка ЦБ (условно): 15,5%

Расчёт:
10 000 000 × 1/300 × 15,5% × 151 × 2 = 1 560 333 рубля

Важно: если квартира передана после 1 января 2026 года, но просрочка частично пришлась на 2025 год, расчёт будет сложнее — дни 2025 года считаются по ставке 7,5%, а дни 2026 года — по текущей ставке.

Пошаговая инструкция: как взыскать неустойку с застройщика

Шаг 1. Проверьте, за какой период можно взыскать неустойку

Периоды, за которые неустойка НЕ начисляется (исключаются из расчёта):

  • с 3 апреля 2020 года по 1 января 2021 года;
  • с 29 марта 2022 года по 30 июня 2023 года;
  • с 18 марта 2024 года по 31 декабря 2025 года.

Периоды, за которые неустойка начисляется в 2026 году:

  • с 1 июля 2023 года по 17 марта 2024 года (по ставке 7,5%);
  • с 1 января 2026 года и далее (по текущей ставке ЦБ).

Важно: если вы ещё не подписывали передаточный акт, просрочка продолжается, и вы можете требовать неустойку за каждый день задержки.

Шаг 2. Направьте досудебную претензию застройщику

Прежде чем подавать в суд, необходимо направить застройщику письменную претензию.

Что должно быть в претензии:

  • реквизиты ДДУ (номер, дата);
  • плановый и фактический срок передачи;
  • расчёт неустойки с указанием периода и ставки;
  • банковские реквизиты для перевода;
  • срок для добровольной выплаты (10—14 дней).

Как отправить:

  • заказным письмом с описью вложения и уведомлением о вручении;
  • на актуальный юридический адрес застройщика (проверьте по выписке из ЕГРЮЛ на сайте налоговой).

Важно: если застройщик добровольно выплатит неустойку, вы сэкономите время и судебные расходы. Но на практике это случается редко.

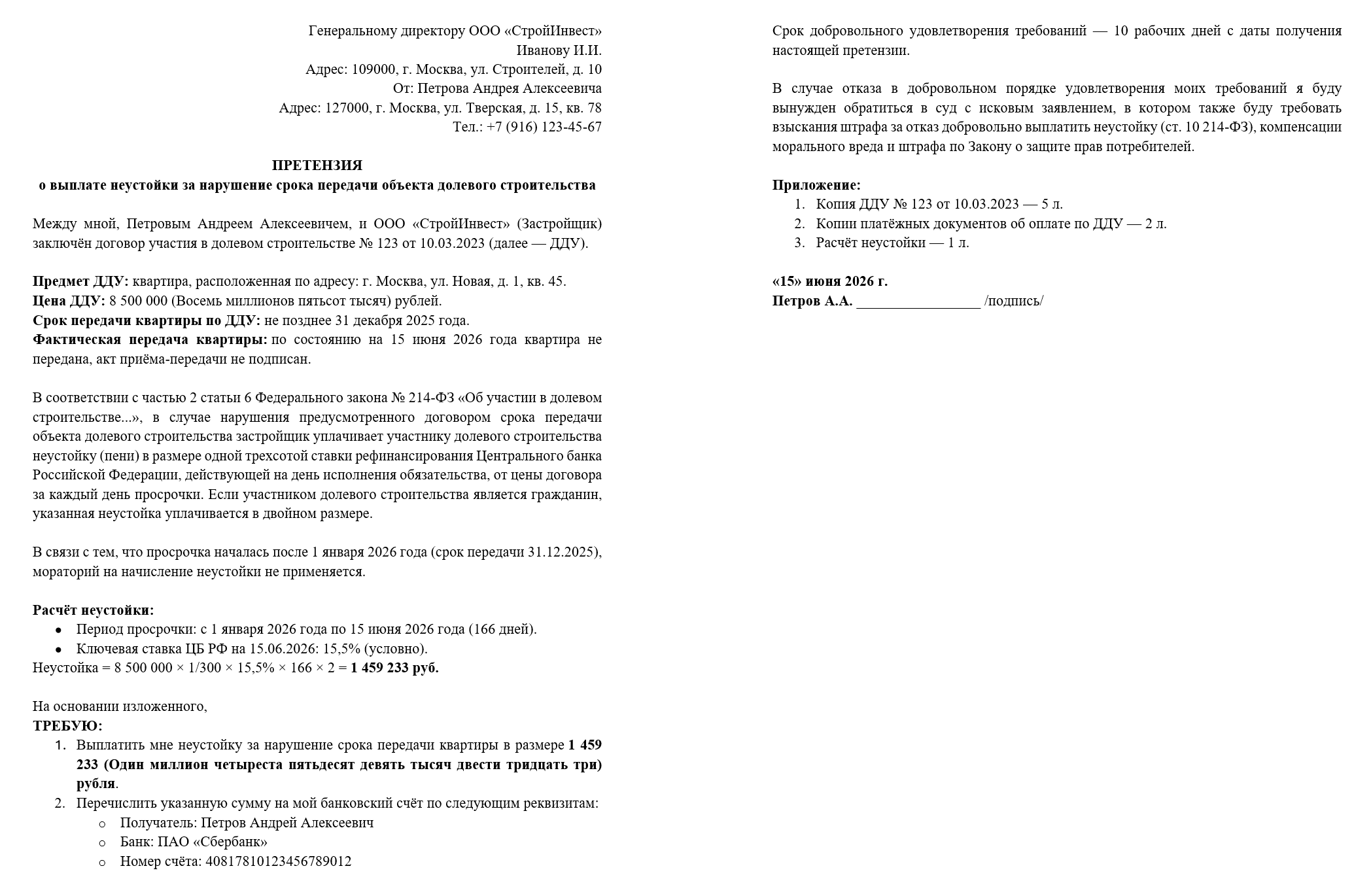

Досудебная претензия застройщику о выплате неустойки

Досудебная претензия застройщику о выплате неустойки

Шаг 3. Соберите пакет документов для суда

Для подачи иска потребуются:

  1. Копия ДДУ (все страницы).
  2. Акт приёма-передачи квартиры (если подписан — дата фактической передачи).
  3. Платёжные документы, подтверждающие оплату по ДДУ.
  4. Претензия застройщику и доказательства её отправки (почтовая квитанция, опись).
  5. Расчёт неустойки с указанием периодов и ставок.
  6. Копия паспорта истца.

Шаг 4. Подайте иск в суд

Подсудность: иск подаётся в районный суд по месту нахождения застройщика или по месту жительства истца (по выбору дольщика).

Что требовать в иске:

  1. Неустойку за просрочку передачи квартиры.
  2. Штраф 5% от цены ДДУ за отказ добровольно выплатить неустойку (ст. 10 214-ФЗ).
  3. Компенсацию морального вреда.
  4. Штраф 50% от присуждённой суммы по Закону о защите прав потребителей (ст. 13 Закона № 2300-1) — если квартира покупалась для личных нужд, а не для предпринимательской деятельности.

Важно: суды часто снижают размер неустойки по ст. 333 ГК РФ, если сочтут её несоразмерной последствиям нарушения.

Шаг 5. Получите исполнительный лист и предъявите к взысканию

После вынесения решения суда дождитесь его вступления в силу (через месяц, если не было апелляции), получите исполнительный лист и предъявите его в банк, где открыт счёт застройщика, либо судебным приставам.

Когда реально получить деньги:

  • Если просрочка началась до 1 января 2026 года — выплата только после 31 декабря 2026 года (отсрочка).
  • Если просрочка началась после 1 января 2026 года — теоретически можно получить сразу, но суды могут дать отсрочку.

Практический пример расчёта смешанной просрочки:

Квартира должна быть передана 1 августа 2025 года, фактически передана 1 марта 2026 года.

  • Период с 1 августа 2025 по 31 декабря 2025 — исключается (мораторий).
  • Период с 1 января 2026 по 1 марта 2026 — включается, расчёт по текущей ставке ЦБ.

Если цена договора 10 млн руб., а ставка 15,5%, за 59 дней просрочки в 2026 году:
10 000 000 × 1/300 × 15,5% × 59 × 2 = 609 667 рублей.

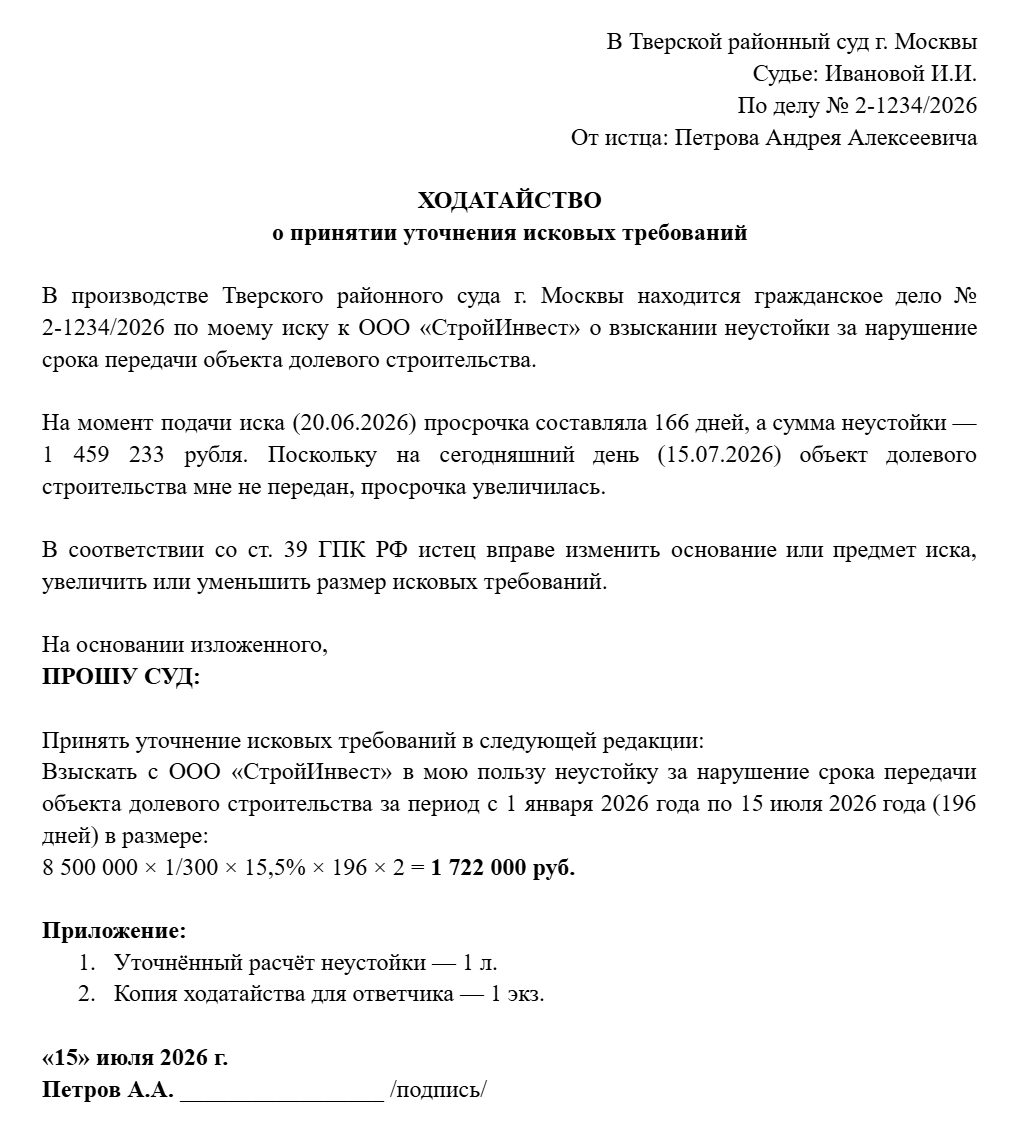

Ходатайство о принятии уточнения исковых требований (при увеличении просрочки)

Ходатайство о принятии уточнения исковых требований (при увеличении просрочки)

Судебная практика 2026 года: как суды рассматривают иски

Тенденция №1. Суды применяют ставку 7,5% для старых периодов

По требованиям, заявленным после 1 января 2026 года, суды продолжают учитывать ранее действовавшее мораторное регулирование. Это проявляется в том, что размер неустойки нередко рассчитывается не по актуальной ключевой ставке Банка России, а исходя из ставки 7,5%, применявшейся в период действия мораторных мер. Фактически это означает сохранение льготного подхода для застройщиков и после окончания моратория.

Тенденция №2. Суды предоставляют отсрочку исполнения

На практике суды предоставляют застройщикам отсрочку исполнения судебных актов до 31 декабря 2026 года. При этом такая отсрочка нередко применяется и по требованиям, заявленным после 1 января 2026 года, хотя прямое нормативное основание для этого вызывает вопросы.

Тенденция №3. Активное применение ст. 333 ГК РФ

Суды по-прежнему активно снижают размер неустойки по ходатайству застройщиков, если считают её несоразмерной последствиям нарушения обязательства.

Правовое обоснование и ссылки на нормы права

Федеральный закон от 30.12.2004 № 214-ФЗ «Об участии в долевом строительстве…»:

  • Статья 6, часть 2 — неустойка за нарушение срока передачи объекта долевого строительства.
  • Статья 10 — штраф за отказ от добровольного удовлетворения требований дольщика.

Постановление Правительства РФ от 18.03.2024 № 326 — установление особенностей применения неустойки (мораторий и отсрочка).

Постановление Правительства РФ от 30.12.2025 № 2227 — внесение изменений в постановление № 326, продление отсрочки до 31.12.2026.

Гражданский кодекс РФ:

  • Статья 333 — уменьшение неустойки при несоразмерности последствиям нарушения обязательства.

Налоговый кодекс РФ — обложение НДФЛ сумм неустойки.

Отмена моратория на неустойку по ДДУ с 1 января 2026 года — долгожданное событие для дольщиков, которое наконец-то восстановило их право на компенсацию за просрочку сдачи квартир. Однако реальность оказалась сложнее: правительство сохранило отсрочку выплат до 31 декабря 2026 года для требований, заявленных до 2026 года.

Для дольщиков это означает:

  • Неустойку начислять можно и нужно — за каждый день просрочки после 1 января 2026 года.
  • Подавать иск можно уже сейчас — суды принимают иски и выносят решения.
  • Получить деньги реально только в 2027 году (по старым требованиям) или, возможно, раньше (по новым, с учётом формирующейся практики).

Не забывайте о досудебной претензии — это обязательное условие для обращения в суд. И помните: суды активно снижают размер неустойки по ст. 333 ГК РФ, поэтому закладывайте в ожидания возможное уменьшение суммы.
