Квартиру по ДДУ должны были сдать ещё в 2024 году, а ключи до сих пор не выдали. Мораторий на взыскание неустойки наконец отменили, но теперь появилась отсрочка выплат до конца 2026 года — зачем тогда вообще идти в суд? Парадокс 2026 года в том, что подавать иск нужно как раз сейчас, а не ждать. Из этой статьи вы узнаете: как работает отсрочка, почему ранний иск выгоднее, какие суммы можно взыскать и как застройщики будут затягивать выплаты.
Краткое резюме статьи
- Мораторий на НАЧИСЛЕНИЕ неустойки отменён с 1 января 2026 года. Застройщику снова можно и нужно начислять пени за каждый день просрочки.
- Отсрочка на ВЫПЛАТУ введена только для требований, возникших до 1 января 2026 года. Для «свежих» неустоек, начисленных в 2026 году, ограничений нет.
- Подавать иск выгоднее сейчас: суды работают медленно (6–9 месяцев), а пока идёт процесс, вы фиксируете размер неустойки и получаете судебное решение в очередь на выплату.
Что произошло с 1 января 2026
Правительство РФ приняло Постановление № 2227 от 30 декабря 2025 года, которое внесло ключевые изменения в ранее действовавший режим ответственности застройщиков.
Главное изменение: мораторий на начисление неустойки перестал действовать. Это значит, что за каждый день просрочки после 1 января 2026 года застройщику снова начисляются пени по полной ставке.
Одновременно правительство продлило отсрочку фактической выплаты уже присуждённых сумм до 31 декабря 2026 года включительно.
Что изменилось с 1 января 2026 года
Параметр |
До 01.01.2026 |
С 01.01.2026 |
Начисление неустойки |
Мораторий (не начислялась) |
Начисляется по полной ставке |
Ставка для расчёта |
Фиксированная 7,5% |
Текущая ставка ЦБ (≈16–21%) |
Выплата по старым долгам |
Отсрочка была |
Отсрочка до 31.12.2026 |
Выплата по новым долгам (с 01.01.2026) |
— |
Спорный вопрос, но есть шанс получить раньше |
Важно: Ключевая ставка ЦБ РФ с 01.01.2026 не ограничивается 7,5%, установленными по состоянию на 01.07.2023, а учитывается в полном размере (например, сейчас это 16–21% годовых).
Как работает отсрочка: старые и новые долги
Отсрочка предоставлена в отношении требований, предъявленных к исполнению застройщику до 1 января 2026 года. Это означает:
Категория 1. «Старые» неустойки (просрочка до 01.01.2026)
Если просрочка началась до 1 января 2026 года (например, застройщик должен был сдать квартиру в 2024 году), то:
- Неустойка начисляется только за период «окна» между мораториями (с 01.07.2023 по 21.03.2024).
- Выплата по судебному решению будет отсрочена до 31.12.2026.
Категория 2. «Новые» неустойки (просрочка с 01.01.2026)
Если просрочка началась после 1 января 2026 года (например, плановый срок сдачи — 31.03.2026, а ключи не выдали), то:
- Неустойка начисляется с первого дня просрочки по полной ставке.
- Ограничений на выплату нет — по крайней мере, буквальное толкование Постановления № 2227 не распространяет отсрочку на эти требования.
Мнение эксперта: Отсрочка исполнения судебных решений до 31 декабря 2026 года распространяется только на иски, поданные до 31 декабря 2025 года, то есть на старые неустойки. Для новых неустоек, начисленных после 1 января 2026 года, таких ограничений не предусмотрено.
Как рассчитать неустойку в 2026 году
Формула расчёта неустойки для физических лиц остаётся прежней (ст. 6 Закона № 214-ФЗ):
Формула:
Неустойка = Цена ДДУ × Ключевая ставка ЦБ × 1/150 × Количество дней просрочки
Или развёрнуто:
Неустойка = Цена ДДУ × (Ключевая ставка ЦБ / 300) × 2 × Количество дней просрочки
Важные нюансы 2026 года:
- Ставка — текущая. С 1 января 2026 года больше не применяется фиксированная ставка 7,5%. Используется актуальная ключевая ставка ЦБ (на начало 2026 года — около 16–21%).
- Периоды моратория исключаются. Если просрочка началась до моратория, дни с 22.03.2024 по 31.12.2025 не включаются в расчёт.
- Исковая давность — 3 года. При подаче иска в 2026 году «ранние» дни просрочки (до 2023 года) могут не учитываться.
Пример расчёта для «новой» просрочки (после 01.01.2026):
Параметр |
Значение |
Цена квартиры по ДДУ |
10 000 000 руб. |
Плановый срок сдачи |
31.01.2026 |
Фактическая дата подписания акта |
15.05.2026 (условно, ещё не подписан) |
Ключевая ставка ЦБ |
16% |
Количество дней просрочки на 14.06.2026 |
134 дня |
Расчёт: 10 000 000 × 16% × 1/150 × 134 = 1 429 333 руб.
Просрочка сдачи квартиры по ДДУ? Получите расчет неустойки с помощью онлайн-калькулятора — подробнее по ссылке.
Почему стоит подавать иск сейчас, а не ждать
Несмотря на отсрочку, юристы единодушно рекомендуют не затягивать с подачей иска.
Причина 1. Высокая загруженность судов
Если вы подадите иск сейчас (июнь 2026), решение получите к концу 2026 — началу 2027 года. Как раз к моменту, когда отсрочка перестанет действовать.
Причина 2. Фиксация размера неустойки
Чем дольше вы ждёте, тем больше дней просрочки набегает. Но если вы подадите иск сейчас, суд зафиксирует размер неустойки на дату вынесения решения, а дальнейшая просрочка может быть взыскана отдельно.
Причина 3. Очерёдность
Судебные решения будут исполняться в порядке очерёдности. Чем раньше вы получите исполнительный лист, тем выше вы в очереди на выплату, когда отсрочка закончится.
Причина 4. Штраф 5% за отказ добровольно платить
С 2025 года действует новая норма: за отказ добровольно удовлетворить требования дольщика суд взыскивает с застройщика штраф в размере 5% от присуждённой суммы (п. 3 ст. 1 Закона от 08.08.2024 № 266-ФЗ).
Это дополнительный стимул для застройщика пойти на мировое соглашение.
Причина 5. Риск банкротства застройщика
Массовые выплаты в конце 2026 года могут привести к банкротству финансово слабых застройщиков. Чем раньше вы получите судебное решение и встанете в реестр кредиторов, тем выше шанс получить свои деньги.
Мнение эксперта: Несмотря на то, что отсрочка приостанавливает фактическое взыскание, выигрывать время невыгодно дольщику. Многие застройщики сейчас активно выводят активы в ожидании массовых исков. Чем раньше вы подадите иск, тем выше шанс, что на момент получения исполнительного листа у застройщика ещё будут деньги.
Важно помнить, что перед подачей искового заявления сначала необходимо направить досудебную претензию.

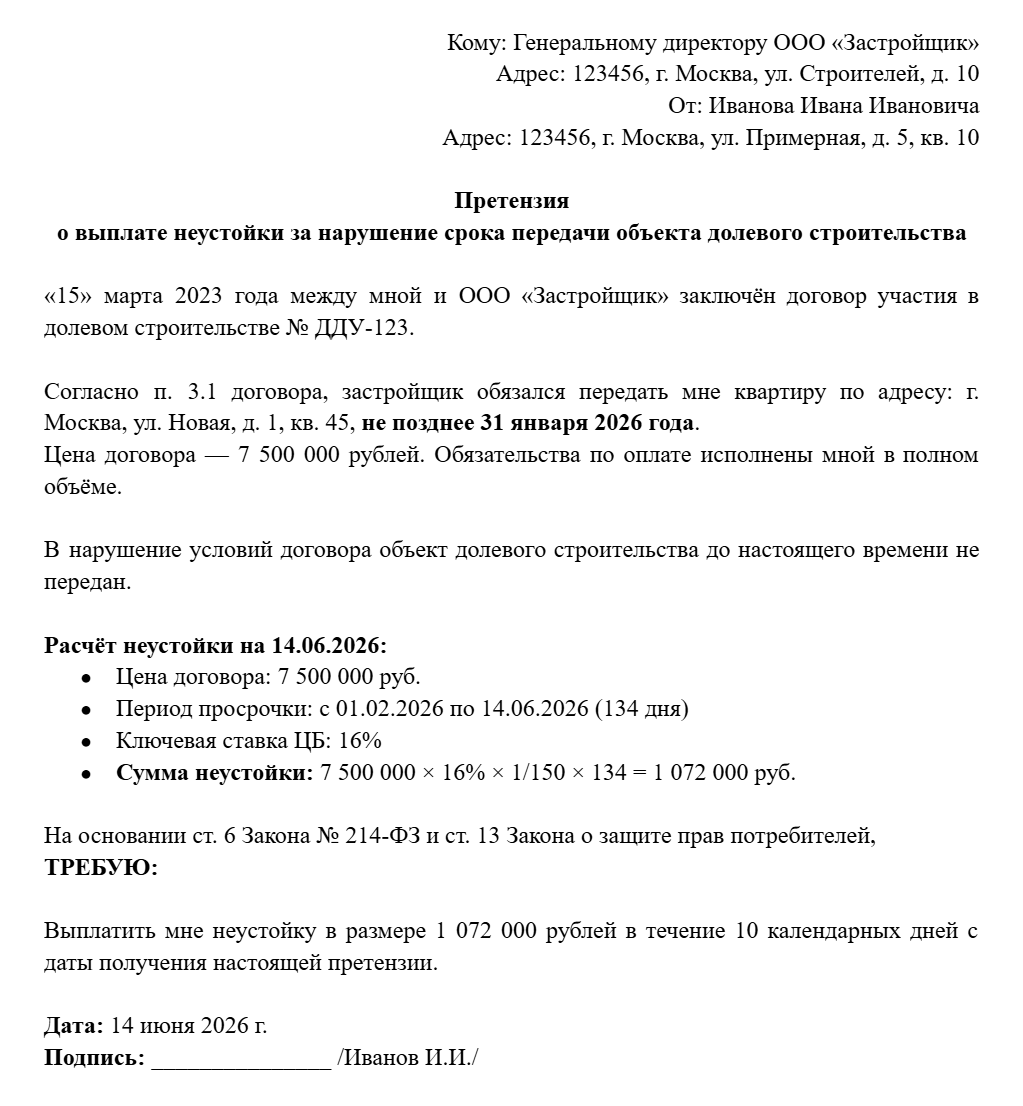

Досудебная претензия о выплате неустойки
Как застройщики будут затягивать выплаты
Эксперты прогнозируют, что девелоперы в 2026 году прибегнут к целому арсеналу процессуальных инструментов для затягивания выплат.
Схема затягивания от застройщика:
Инструмент |
Как работает |
Выигрыш времени |
Ходатайства о переносе |
Бесконечные отводы судье, просьбы отложить заседание |
+2–3 месяца |
Апелляция |
Обжалование решения в вышестоящем суде |
+4 месяца |
Ст. 333 ГК РФ |
Просьба снизить неустойку как «несоразмерную последствиям» |
Частично снижает сумму, но не время |
Заявление об отсрочке исполнения (ст. 203 ГПК РФ) |
Ссылка на тяжёлое финансовое положение |
+6–12 месяцев |
Итого: даже без специальной отсрочки от правительства застройщик может растянуть процесс на 1,5–2 года.

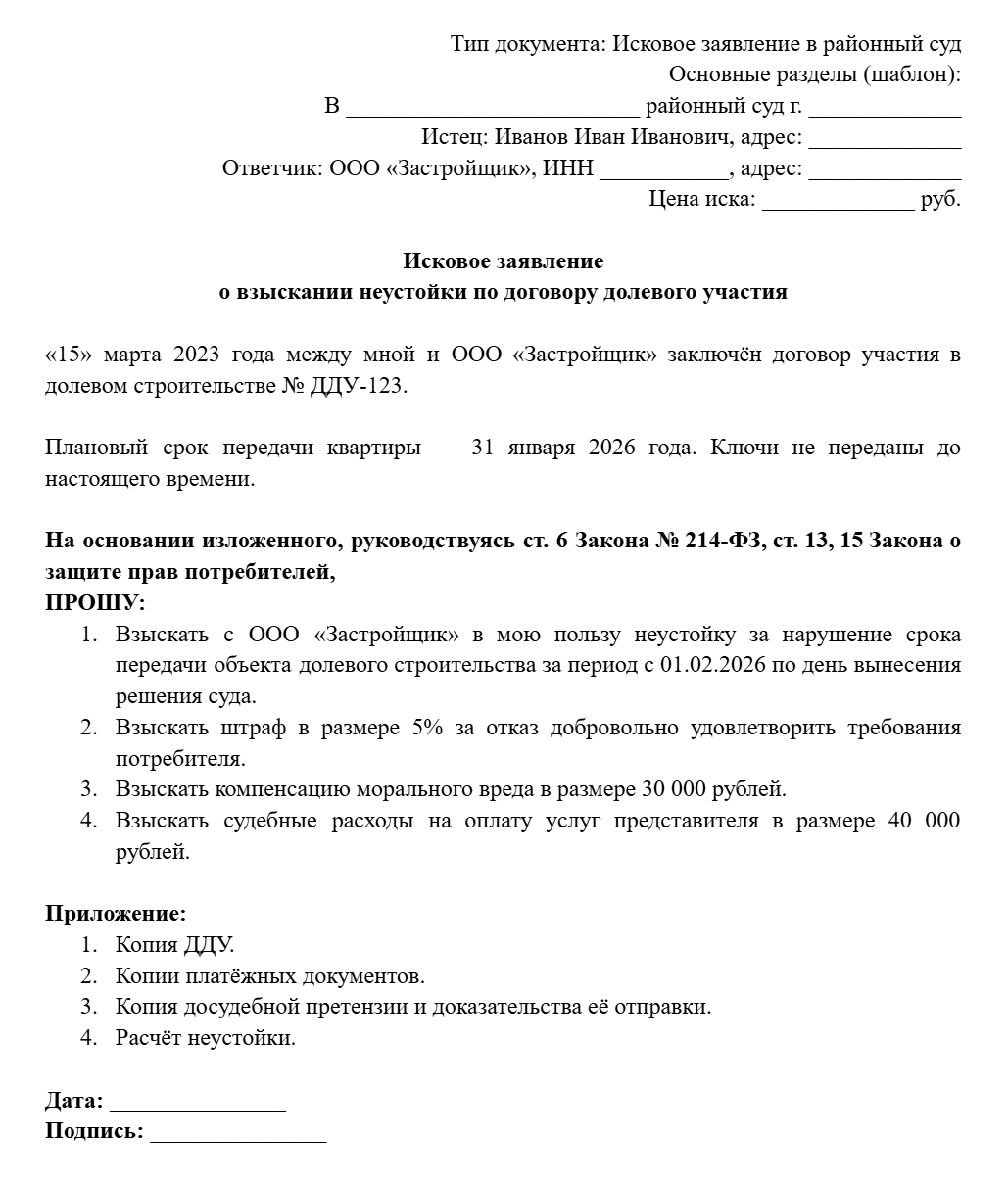

Исковое заявление о взыскании неустойки
Жилищные споры требуют точного анализа документов и правового статуса жилья. Ошибки на этапе подготовки могут привести к проигрышу или затягиванию процесса. В нашей статье вы узнаете, как найти подходящего юриста по жилищному праву.
Нормативная база
- Федеральный закон от 30.12.2004 № 214-ФЗ «Об участии в долевом строительстве многоквартирных домов и иных объектов недвижимости»
- Постановление Правительства РФ от 30.12.2025 № 2227 «О внесении изменений в постановление Правительства Российской Федерации от 18 марта 2024 г. № 326»
- Федеральный закон от 08.03.2022 № 46-ФЗ «О внесении изменений в отдельные законодательные акты Российской Федерации»
Часто задаваемые вопросы
Можно ли взыскать расходы на аренду жилья из-за просрочки?
Да, это убытки дольщика (ст. 10 Закона № 214-ФЗ). Сохраняйте договор аренды и чеки об оплате.
Что делать, если застройщик предлагает мировое соглашение с рассрочкой?
Это распространённая тактика. Прежде чем соглашаться, проконсультируйтесь с юристом. Возможно, вам выгоднее довести дело до суда — с учётом штрафа 5%.
В какой суд подавать иск о неустойке по ДДУ?
Районный суд по месту нахождения застройщика или по месту жительства дольщика (ст. 28 ГПК РФ, ст. 17 Закона о защите прав потребителей).
