С 1 января 2026 года вступили в силу изменения в законодательство об участии в долевом строительстве: мораторий на начисление неустойки за просрочку передачи квартиры, который действовал с 2020 года, официально отменён. Это значит, что тысячи дольщиков, чьи дома были сданы с опозданием, снова могут требовать компенсацию от застройщика. В этой статье разбираем, кому положена выплата, как рассчитать неустойку по ДДУ с учётом трёх периодов моратория, в какой суд подавать и что делать, если застройщик тянет время. А также — главный нюанс 2026 года: отсрочка исполнения решений суда до 2027 года.
- 4 ключевых факта о неустойке по ДДУ в 2026 году
- Что такое неустойка по ДДУ и кто имеет право на выплату
- Три периода моратория: за что заплатят, а за что нет
- Как рассчитать неустойку по ДДУ в 2026 году: формула и пример
- Пошаговая инструкция: как взыскать неустойку с застройщика
- Что делать, если застройщик не платит: отсрочка до 2027 года
- Риски и важные ограничения
- Часто задаваемые вопросы
4 ключевых факта о неустойке по ДДУ в 2026 году
- Мораторий отменён с 1 января 2026 года — неустойка снова начисляется за весь период просрочки после этой даты.
- Период с 01.04.2020 по 31.12.2025 не штрафуется — за это время деньги не дадут.
- Суды массово предоставляют застройщикам отсрочку выплат до 2027 года — решение есть, а денег придётся ждать.
- Неустойка рассчитывается по ставке 1/300 (для физлиц — 1/150) ключевой ставки ЦБ за каждый день просрочки.
Что такое неустойка по ДДУ и кто имеет право на выплату
Неустойка по договору долевого участия (ДДУ) — это штрафная санкция, которую застройщик обязан уплатить дольщику за каждый день просрочки передачи квартиры. Правовую основу этого института составляет статья 6 Федерального закона № 214-ФЗ «Об участии в долевом строительстве».
Кто имеет право требовать неустойку:
- Физическое лицо (обычный гражданин), заключивший ДДУ.
- Юридическое лицо (компания), выступающая дольщиком.
- Наследники дольщика в случае его смерти до получения квартиры.
- Цессионарий (тот, кому переуступлено право требования по ДДУ).
Важно: право на неустойку возникает только при условии, что застройщик действительно нарушил срок передачи квартиры, указанный в договоре.
Три периода моратория: за что заплатят, а за что нет
Мораторий на начисление неустойки по ДДУ действовал с 1 апреля 2020 года по 31 декабря 2025 года. Это означает, что за просрочку, которая пришлась на этот период, застройщик не платит ничего. С 1 января 2026 года мораторий отменён.
Период 1: с 01.04.2020 по 31.12.2025
- Неустойка не начисляется
- Дольщик не имеет права требовать компенсацию за эти дни
Период 2: с 01.01.2026 до даты фактической передачи квартиры
- Неустойка начисляется
- Дольщик имеет полное право на компенсацию
Период 3: если дом сдан до 01.01.2026, но акт не подписан
- Неустойка не начисляется (так как квартира фактически готова)
Нормативное обоснование:
Постановление Правительства РФ № 423 от 03.04.2020 (с последующими продлениями) устанавливало мораторий на начисление неустойки.
Как рассчитать неустойку по ДДУ в 2026 году: формула и пример
Формула расчёта неустойки (для физических лиц):
Неустойка = Цена ДДУ × Ключевая ставка ЦБ × Количество дней просрочки × 1/150
Пояснение коэффициентов:
- 1/300 — для юридических лиц
- 1/150 — для физических лиц (удвоенная ставка)
Где взять данные:
- Цена ДДУ — из договора
- Ключевая ставка ЦБ — на сайте cbr.ru (на 2026 год — 16–18%, уточняйте)
- Количество дней — с 01.01.2026 до даты подписания акта
Пример расчёта:
- Цена ДДУ: 5 000 000 рублей
- Ключевая ставка: 17%
- Просрочка с 01.01.2026 по 30.06.2026 = 181 день
- Расчёт: 5 000 000 × 17% / 100 × 181 × 2 / 300 = 5 000 000 × 0,17 × 181 × 0,00667 ≈ 1 025 000 рублей
Пошаговая инструкция: как взыскать неустойку с застройщика
Шаг 1. Зафиксируйте факт просрочки
Возьмите договор ДДУ, найдите пункт со сроком передачи квартиры. Сравните с фактической датой подписания акта приёма-передачи.
Сроки:
- Если акт не подписан — просрочка продолжается.
- Если акт подписан после 01.01.2026 — неустойка начисляется с 01.01.2026 до даты акта.
Шаг 2. Рассчитайте сумму неустойки
Используйте формулу из раздела 3. Лучше сделать два расчёта: по вашей версии и с учётом возможного снижения судом (ст. 333 ГК РФ).
Шаг 3. Направьте досудебную претензию застройщику
Это обязательный этап. Без претензии суд не примет иск.
Куда направлять: на юридический адрес застройщика (ЕГРЮЛ) и на почтовый адрес, указанный в ДДУ.
Способ: заказное письмо с уведомлением или лично под отметку.
Срок ответа: 30 календарных дней (если в договоре не указан иной).

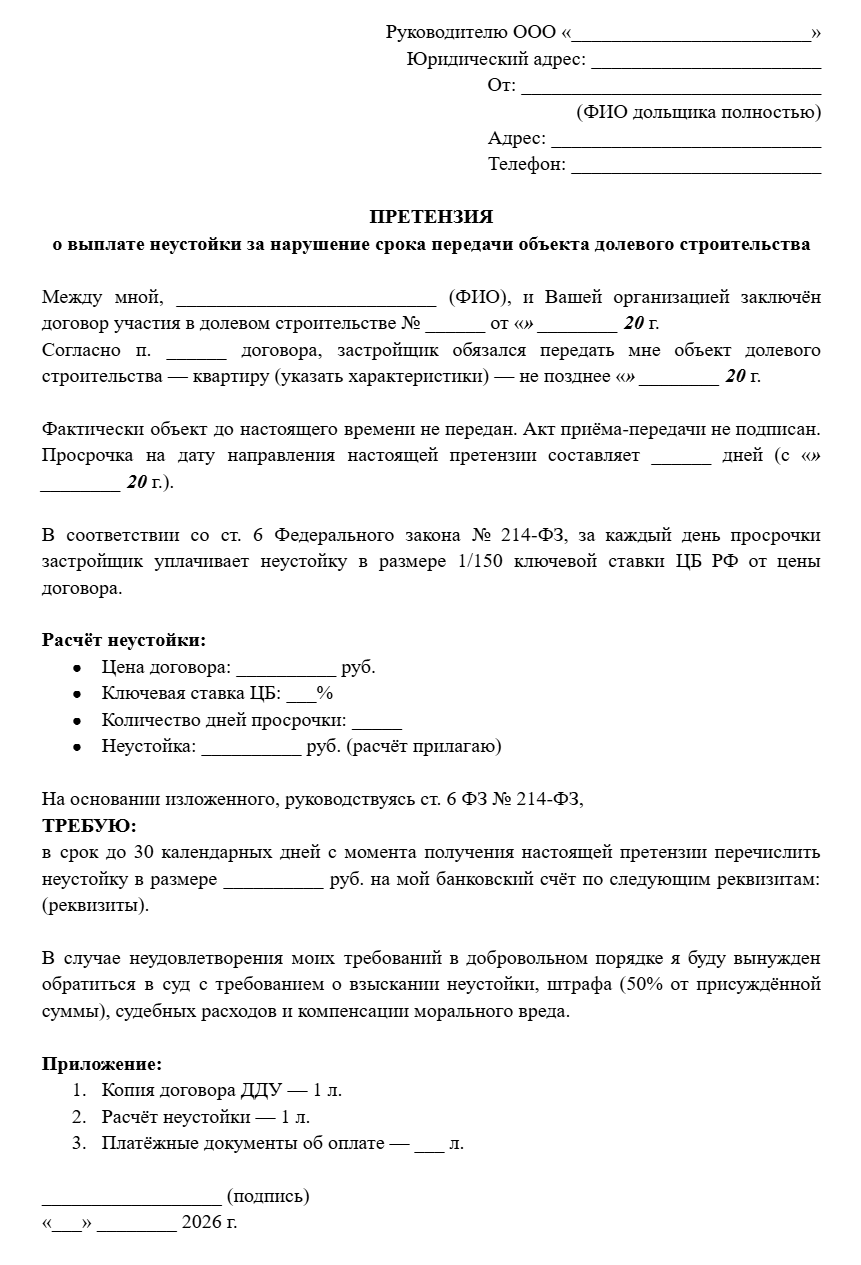

Досудебная претензия застройщику о выплате неустойки
Шаг 4. Если претензия не удовлетворена — подавайте иск в суд
Какой суд:
- Дольщик — физическое лицо → районный суд по месту нахождения застройщика или по месту жительства дольщика (по выбору).
- Дольщик — юридическое лицо → арбитражный суд.
Документы в суд:
- Исковое заявление
- Копия ДДУ
- Акт приёма-передачи (если подписан)
- Расчёт неустойки
- Копия претензии и доказательство её отправки
- Доверенность (если через представителя)

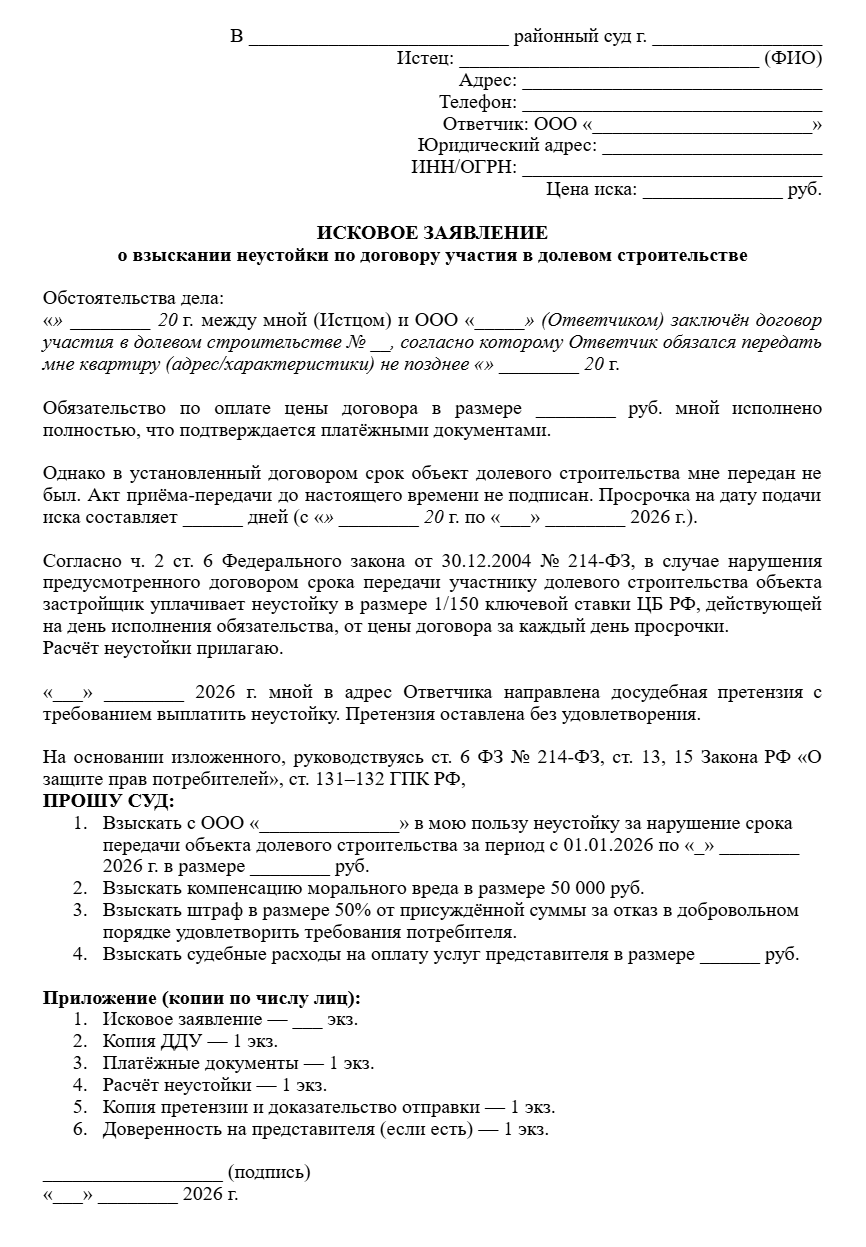

Исковое заявление о взыскании неустойки по ДДУ
Шаг 5. Получите решение суда и ждите исполнения
Суд может:
- Удовлетворить иск полностью.
- Удовлетворить частично (снизить неустойку по ст. 333 ГК РФ).
- Предоставить застройщику отсрочку исполнения (до 2027 года).
Шаг 6. Предъявите исполнительный лист
Если застройщик не платит добровольно:
- Отнесите исполнительный лист в банк, где у застройщика открыт счёт.
- Или подайте в ФССП (но с отсрочкой до 2027 года придётся ждать).
Жилищные споры требуют точного анализа документов и правового статуса жилья. Ошибки на этапе подготовки могут привести к проигрышу или затягиванию процесса. В нашей статье вы узнаете, как найти подходящего юриста по жилищному праву.
Что делать, если застройщик не платит: отсрочка до 2027 года
Главный нюанс 2026 года: Суды массово предоставляют застройщикам отсрочку исполнения решений о взыскании неустойки. Это законно. Отсрочка может составлять до 12 месяцев (фактически — до 2027 года).
Что это значит для дольщика:
- Суд сказал: «Застройщик должен заплатить 1 млн рублей».
- Тут же сказал: «Но платить начнёт с 01.04.2027».
- Всё это время деньги не индексируются, инфляция «съедает» часть суммы.
Как бороться с отсрочкой:
- Оспаривать отсрочку в вышестоящем суде. Шансы невысокие, но бывают исключения (если застройщик платёжеспособен и тянет умышленно).
- Заключить мировое соглашение. Предложить застройщику скидку (например, 70% от суммы неустойки) в обмен на немедленную выплату. Часто застройщики соглашаются.
- Обратить взыскание на залог. Квартира по ДДУ — это залог. Теоретически можно требовать обращения взыскания, но на практике почти нереально.
Риски и важные ограничения
Что НЕ входит в неустойку:
- Моральный вред (взыскивается отдельно, но сложно)
- Упущенная выгода (почти никогда не присуждают)
- Расходы на аренду жилья (только если доказать вынужденный характер)
Как суд может снизить неустойку (ст. 333 ГК РФ):
Суд вправе уменьшить неустойку, если она «явно несоразмерна последствиям нарушения». На практике неустойку снижают:
- На 30–50% — стандартная практика.
- До 70–80% — если застройщик докажет тяжёлое финансовое положение.
Отмена моратория на неустойку по ДДУ с 1 января 2026 года — это долгожданная возможность для дольщиков получить компенсацию за годы ожидания квартир. Однако рассчитывать на «лёгкие деньги» не стоит: закон не распространяется на период моратория (2020–2025), суды активно снижают неустойку по ст. 333 ГК РФ, а застройщики получают отсрочки исполнения решений до 2027 года. Если у вас есть просрочка по ДДУ, не откладывайте. Рассчитайте сумму, соберите документы и обращайтесь к юристу. Каждый день промедления — это потерянные деньги.
Часто задаваемые вопросы
Застройщик предлагает подписать допсоглашение без неустойки. Стоит ли?
Нет. Не подписывайте никаких документов, которые лишают вас права на неустойку. Подписание акта приёма-передачи без оговорок = потеря права на компенсацию.
Суд дал отсрочку до 2027 года. Можно ли ускорить?
Можно попробовать заключить мировое соглашение со скидкой (например, забрать 70% суммы сейчас). Или обжаловать отсрочку, но шансы низкие.
Если застройщик банкрот, что делать?
Включайтесь в реестр кредиторов. Неустойка по ДДУ в деле о банкротстве — это требование третьей очереди. Деньги вернут в последнюю очередь, скорее всего, не больше 5–10% от суммы.
Нужен ли юрист для взыскания неустойки?
Очень желателен. Застройщики держат штат юристов, которые будут снижать неустойку, доказывать отсрочку, затягивать процесс. Без опыта выиграть сложно.
