Неустойка по ДДУ в 2026: расчёт после снятия моратория

С 1 января 2026 года в России официально прекратил действие мораторий на взыскание неустойки по договорам долевого участия (ДДУ). Почти четыре года дольщики жили в ситуации, когда застройщик мог безнаказанно задерживать сдачу квартир, а компенсации были либо невозможны, либо крайне затруднительны. Теперь правовой режим изменился: неустойка снова начисляется в полном объёме. Однако вместе с этим появились новые ограничения и нюансы, которые важно учитывать. Из этой статьи вы узнаете, как правильно рассчитать компенсацию за просрочку, какие периоды не учитываются при расчёте и что изменилось в 2026 году.

4 ключевых факта о неустойке по ДДУ в 2026 году

  1. Мораторий снят с 01.01.2026 — неустойка начисляется за просрочку передачи квартиры по ДДУ в общем порядке. Однако на выплаты действует отсрочка до 2027 года.
  2. Размер неустойки — 1/150 ключевой ставки ЦБ для физических лиц за каждый день просрочки (для юрлиц — 1/300).
  3. Три мораторных периода не учитываются — даты просрочки, попадающие в периоды действия мораториев, исключаются из расчёта.
  4. Лимит выплаты — 3% от цены ДДУ — существует ограничение на общую сумму взыскания.

Что изменилось с 1 января 2026 года

С 1 января 2026 года прекратил действие мораторий на неустойку по ДДУ, который был введён постановлением Правительства РФ № 326 от 18.03.2024 и продлевался несколько раз. Теперь застройщик больше не вправе ссылаться на мораторий как на универсальное основание для отказа в выплате компенсации.

Однако фактически ограничения сохраняются: постановление № 2227 от 30.12.2025 продлило действие особого режима до 31 декабря 2026 года. Это означает, что хотя неустойка начисляется, выплаты по ней перенесены на 2027 год.

Основные изменения

Что изменилось

До 2026 года

С 01.01.2026

Начисление неустойки

Заморожено в периоды моратория

Возобновлено в полном объёме

Выплата компенсации

Отсрочена

Отсрочена до 2027 года

Основание для отказа застройщика

Ссылка на мораторий

Ссылка на вину контрагентов или дольщика (ограничена)

Лимит выплаты

Отсутствовал

3% от цены ДДУ

Жилищные споры требуют точного анализа документов и правового статуса жилья. Ошибки на этапе подготовки могут привести к проигрышу или затягиванию процесса. В нашей статье вы узнаете, как найти подходящего юриста по жилищному праву.

Как рассчитывается неустойка по ДДУ в 2026 году

Для физических лиц (граждан) неустойка рассчитывается по формуле :

  • Неустойка = Цена ДДУ × 1/150 × Ключевая ставка ЦБ × Количество дней просрочки

Для юридических лиц ставка составляет 1/300.

Важно: При расчёте используется ключевая ставка ЦБ, действовавшая на день фактической передачи квартиры, либо на каждый день просрочки (в зависимости от позиции суда). Наиболее частый вариант — ставка на день фактического исполнения.

Практический пример расчёта

Исходные данные:

  • Цена квартиры по ДДУ: 6 000 000 руб.
  • Срок передачи по договору: 31 декабря 2025 года.
  • Фактическая передача: 1 июня 2026 года (задержка 151 день).
  • Ключевая ставка ЦБ на дату передачи: 15,5%.

Расчёт:

  • Количество дней просрочки: с 1 января 2026 года (первый день после срока) по 1 июня 2026 года = 151 день.
  • Неустойка = 6 000 000 × 1/150 × 0,155 × 151 = 6 000 000 × 0,001033 × 151 = 936 198 руб.

Результат: за 5 месяцев просрочки дольщик — физическое лицо может получить около 936 тыс. руб.

Иван Витальевич Ижко

Мнение эксперта: Суммы неустойки могут быть очень существенными — средний размер иска по ДДУ в 2026 году достигает 1 млн рублей. Однако не стоит рассчитывать на немедленную выплату: из-за отсрочки до 2027 года деньги поступят позже, а застройщики активно используют судебные механизмы для снижения компенсации.

Три периода моратория: что не учитывается при расчёте

За последние годы было введено три мораторных периода, во время которых неустойка не начислялась:

Период моратория

Основание

3 апреля 2020 г. — 31 декабря 2020 г.

Постановление № 423 от 02.04.2020

29 марта 2022 г. — 30 июня 2023 г.

Постановление № 479 от 26.03.2022, № 1732 от 30.09.2022

22 марта 2024 г. — 31 декабря 2025 г.

Постановление № 326 от 18.03.2024

Как это работает на практике:

  1. Если и срок сдачи, и фактическая передача квартиры попадают в период моратория (например, с 2024 по 2025 год) — неустойка не начисляется вообще.
  2. Если просрочка началась в период моратория, а квартира передана в 2026 году — неустойка начисляется только за дни после 01.01.2026.
  3. Если просрочка началась до 2020 года — исключаются все три периода моратория.

Кроме того, в период с 1 июля 2023 года по 31 декабря 2025 года применялась фиксированная ставка 7,5% независимо от актуальной ставки ЦБ.

Лимит компенсации: 3% от цены ДДУ

Согласно информации из судебной практики, в 2026 году действует ограничение на общую сумму взыскания — не более 3% от цены договора долевого участия.

Пример: Если квартира стоит 6 000 000 руб., максимальная компенсация, которую можно получить, составляет 180 000 руб. Это значительно ниже суммы, рассчитанной по формуле (936 тыс. руб.), что делает лимит критически важным ограничением.

Важно: Это ограничение касается не только неустойки, но и любых других компенсаций в рамках ДДУ, включая возмещение расходов на устранение недостатков. Поэтому на практике многие дольщики сталкиваются с тем, что сумма, которую можно взыскать, оказывается меньше ожидаемой.

Договор подряда — один из самых распространённых в строительстве, ремонте и оказании услуг. Но нередко подрядчик нарушает обязательства: затягивает сроки, делает работу некачественно, требует доплату или бросает объект. В таких случаях закон на стороне заказчика. В нашем материале мы собрали гарантийные обязательства подрядчика — узнайте, на что можете рассчитывать.

Пошаговая инструкция: как взыскать неустойку

Шаг 1. Определите, попадает ли ваша просрочка под начисление

Проверьте:

  • Когда по ДДУ должна быть передана квартира.
  • Когда она передана фактически.
  • Попадают ли даты в периоды моратория (2020, 2022—2023, 2024—2025).

Шаг 2. Рассчитайте неустойку

Используйте формулу: цена ДДУ × 1/150 × ставка ЦБ × дни просрочки. Не забудьте исключить мораторные периоды.

Шаг 3. Направьте претензию застройщику

Претензия — обязательный досудебный этап. Укажите сумму требований, приложите расчёт и установите срок для добровольного удовлетворения.

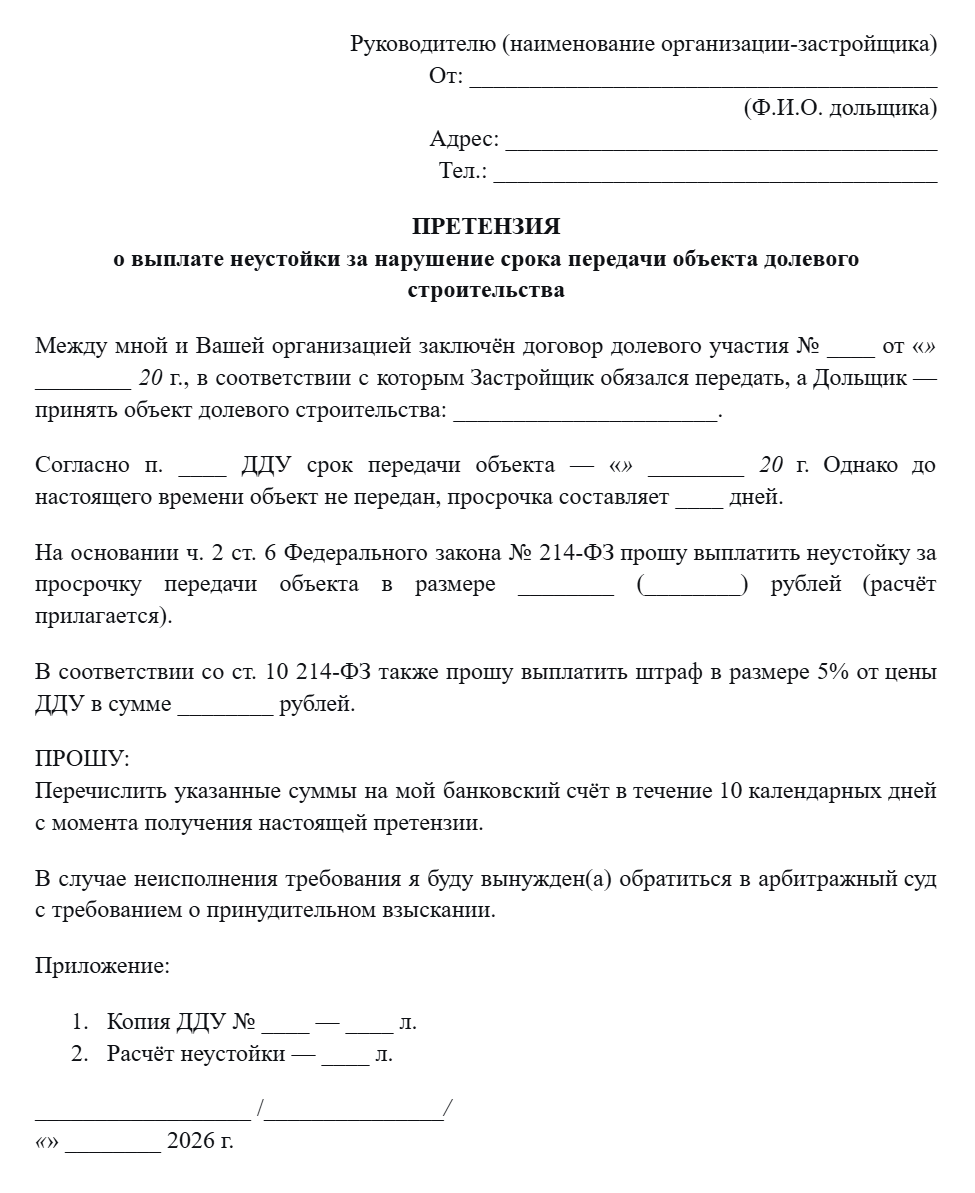

Претензия о выплате неустойки по ДДУ

Претензия о выплате неустойки по ДДУ

Шаг 4. Обратитесь в суд

Если претензия не удовлетворена, подавайте иск в арбитражный суд. Срок рассмотрения дела — 3—5 месяцев. В иске можно заявить:

  • неустойку за просрочку;
  • штраф 5% от цены ДДУ по ст. 10 214-ФЗ (для покупателей-физлиц);
  • компенсацию морального вреда.

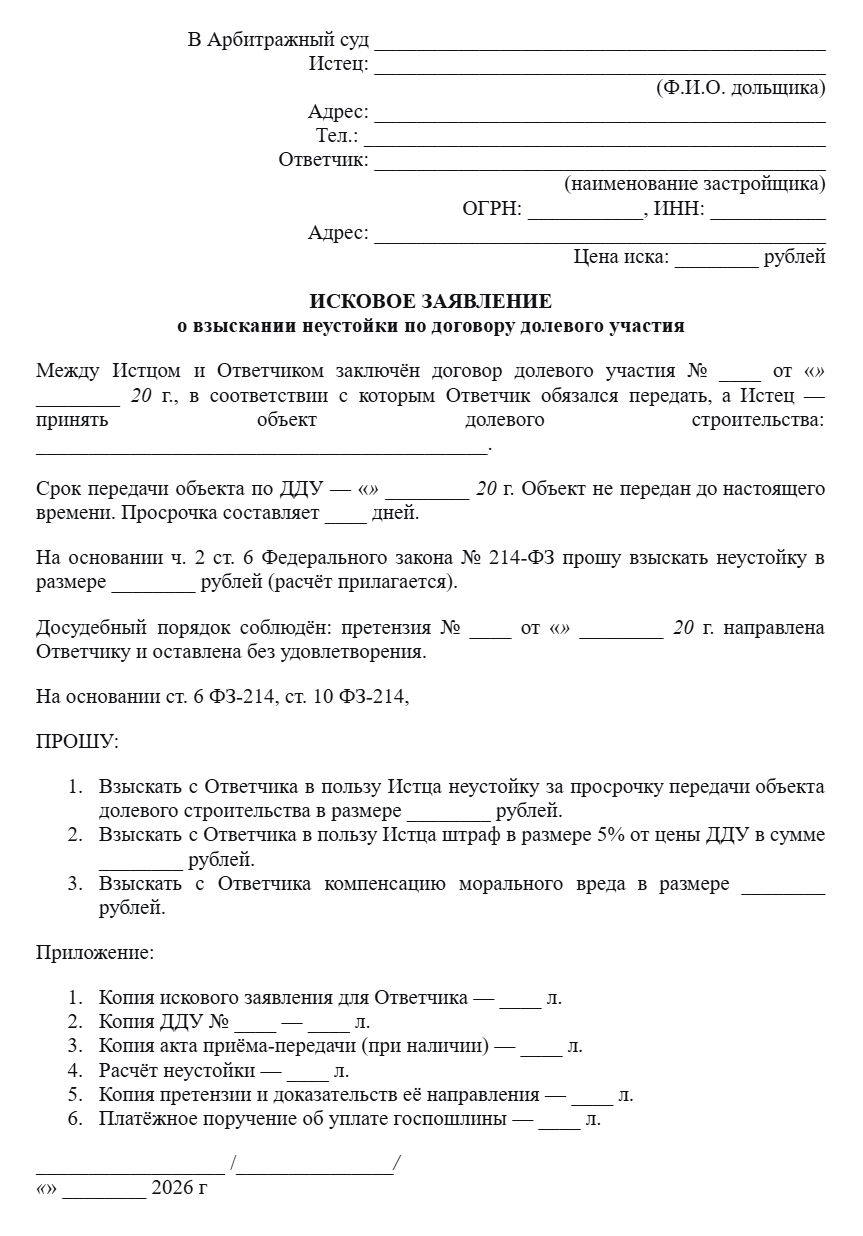

Исковое заявление о взыскании неустойки

Исковое заявление о взыскании неустойки

Шаг 5. Дождитесь выплаты

С учётом отсрочки, установленной постановлением № 326, выплаты по неустойке начнутся не ранее 1 января 2027 года.

Если подрядчик нарушил сроки выполнения работ по договору, вы имеете право требовать неустойку. В статье разбираем формулы расчёта, судебную практику и даем пошаговый алгоритм взыскания с образцами документов.

Риски и важные ограничения

Что нужно знать

  1. Лимит 3% от цены ДДУ — критичен. Даже при длительной просрочке вы не сможете получить больше этой суммы.
  2. Отсрочка выплат до 2027 года. Даже если суд вынесет решение в вашу пользу в 2026 году, деньги вы получите только в следующем году.
  3. Новые основания для отказа. Застройщик может ссылаться на вину контрагентов или самого дольщика, чтобы снизить размер неустойки.
  4. Снижение по ст. 333 ГК. Как и по другим видам неустойки, суд может уменьшить её размер, если признает несоразмерной.

Альтернативы судебному спору

  • Мировое соглашение с застройщиком. Можно договориться о добровольной выплате в пределах 3% от цены ДДУ.
  • Претензионный порядок. Часто после получения претензии застройщик идёт на уступки, чтобы избежать судебных издержек.

Действующие законы и нормативная база

Ссылки на действующие законы

    Укажите Ваши контакты,
    и получите БЕСПЛАТНУЮ консультацию в течении 30 минут



    Отправляя свои данные я даю согласие на обработку персональных данных

    Часто задаваемые вопросы

    С учётом лимита 3% от цены ДДУ максимальная сумма не может превышать этого порога. Например, для квартиры стоимостью 6 млн руб. — не более 180 тыс. руб.

    Выплаты по неустойке отложены до 1 января 2027 года. Исключение — расходы на устранение строительных недостатков, которые могут быть выплачены в 2026 году.

    Бжания Астамур Давидович
    Автор публикации:
    Бжания Астамур Давидович
    Юрист ЮЦ Фаворит
    Об авторе:

    Астамур Давидович Бжания —практикующий юрист юридического центра «Фаворит». Более 5 лет сопровождает клиентов на всех этапах гражданских и арбитражных споров: от консультаций до представительства в суде. В настоящее время успешно представляет интересы более 100 клиентов компании.
