Односторонний отказ от подряда по ст. 717 ГК: как правильно рассчитать компенсацию

В гражданском праве действует принцип недопустимости одностороннего отказа от исполнения обязательств. Однако для договора подряда законодатель сделал исключение: заказчик может в любой момент отказаться от договора без объяснения причин. Право на такой «немотивированный» отказ предусмотрено статьёй 717 Гражданского кодекса РФ. Но у этого права есть цена — заказчик обязан оплатить подрядчику уже выполненную часть работы и компенсировать убытки, вызванные прекращением договора. Из этой статьи вы узнаете, как правильно заявить об отказе, как рассчитать сумму к оплате и как избежать переплаты подрядчику.

4 ключевых факта об отказе от подряда по ст. 717 ГК в 2026 году

  1. Отказ возможен до сдачи результата — заказчик может отказаться от договора подряда в любое время до того, как подрядчик сдаст результат работы.
  2. Оплачивается только выполненная часть — заказчик платит подрядчику часть цены пропорционально объёму работ, выполненных до получения уведомления об отказе.
  3. Убытки подрядчика компенсируются в пределах ценовой дельты — возмещение ограничено разницей между общей ценой договора и суммой, выплаченной за выполненную работу.
  4. Отказ оформляется внесудебно — достаточно направить подрядчику письменное уведомление об отказе. Обращаться в суд для расторжения договора по ст. 717 ГК не требуется.

Правовая природа отказа по ст. 717 ГК РФ

Что такое немотивированный отказ

Статья 717 ГК РФ даёт заказчику право отказаться от договора подряда в одностороннем порядке без объяснения причин. Это право является диспозитивным — стороны могут исключить его в договоре, если сочтут нужным.

Это кардинально отличает ст. 717 ГК от ст. 715 ГК РФ, где отказ возможен только при нарушении сроков подрядчиком. В случае по ст. 717 заказчик не обязан доказывать вину подрядчика — достаточно самого факта отказа.

Когда отказ по ст. 717 невозможен

Отказ по ст. 717 ГК доступен только до сдачи результата работы. Если подрядчик уже выполнил и сдал работу в полном объёме, заказчик не может использовать этот механизм — договор считается исполненным.

Существует две точки зрения на поэтапные работы:

Точка зрения

Суть

Последствия для заказчика

Первая

Отказ возможен до сдачи последнего этапа

Заказчик может отказаться даже после приёмки нескольких этапов

Вторая

Отказ возможен до сдачи первого этапа

После приёмки первого этапа право на отказ по ст. 717 утрачивается

Важно: Чтобы избежать рисков, в договоре стоит прямо указать: «Заказчик вправе отказаться от договора в любое время до подписания акта приёмки последнего этапа работ». Если спор дойдёт до суда, такая формулировка сэкономит время и нервы.

Договор подряда — один из самых распространённых в строительстве, ремонте и оказании услуг. Но нередко подрядчик нарушает обязательства: затягивает сроки, делает работу некачественно, требует доплату или бросает объект. В таких случаях закон на стороне заказчика. В нашем материале мы собрали гарантийные обязательства подрядчика — узнайте, на что можете рассчитывать.

Как рассчитать компенсацию подрядчику

Оплата выполненной части работы

При отказе от договора заказчик обязан уплатить подрядчику часть установленной цены пропорционально объёму работ, выполненному до получения извещения об отказе.

Формула расчёта:

  • Оплата = (Общая цена договора / Общий объём работ) × Объём выполненных работ

Пример: цена договора — 1 000 000 руб., выполнено 30% работ. К оплате: 1 000 000 × 30% = 300 000 руб.

Важно: Оплате подлежат только качественные работы. Если в выполненной части есть недостатки, заказчик вправе уменьшить оплату или потребовать их устранения.

Возмещение убытков подрядчика

Помимо оплаты выполненной части, заказчик обязан возместить подрядчику убытки, причинённые прекращением договора. Но с одним ограничением: убытки возмещаются в пределах разницы между ценой, определённой за всю работу, и частью цены, выплаченной за выполненную работу.

Формула расчёта убытков:

  • Убытки к возмещению = Общая цена договора − Оплата за выполненную часть

Но не более фактически понесённых подрядчиком убытков, связанных с прекращением договора.

Пример: цена договора — 1 000 000 руб., выполнено на 300 000 руб. Предел возмещения: 1 000 000 − 300 000 = 700 000 руб. Если подрядчик документально подтвердил убытки на 500 000 руб. (закупленные материалы, которые нельзя вернуть), он получит 500 000 руб. Если убытки составили 800 000 руб. — он получит только 700 000 руб. (в пределах ценовой дельты).

Важно: Убытки подрядчика — это его реальные затраты, возникшие из-за прекращения договора: стоимость материалов, которые невозможно вернуть поставщикам, расходы на аренду техники, оплата труда работников за период простоя и т.п.

Судьба аванса

Если заказчик перечислил аванс, а работы выполнены на меньшую сумму, подрядчик обязан вернуть неотработанный аванс как неосновательное обогащение.

Пример: аванс — 500 000 руб., выполнено работ на 300 000 руб. Подрядчик обязан вернуть 200 000 руб.

Пошаговая инструкция: как отказаться от договора по ст. 717 ГК

Шаг 1. Проверьте, не исключено ли право на отказ в договоре

Прочитайте договор подряда. Если в нём есть условие «заказчик не вправе отказаться от договора в одностороннем порядке» — ст. 717 ГК не работает. Это законно, так как норма диспозитивная.

Срок: до направления уведомления.

Шаг 2. Убедитесь, что результат работы ещё не сдан

Отказ по ст. 717 ГК возможен только до сдачи результата работы. Если подрядчик уже передал результат и вы его приняли — отказ невозможен.

Результат: подтверждение, что отказ допустим.

Шаг 3. Оцените объём выполненных работ

Зафиксируйте, какая часть работы уже выполнена. Лучше всего — совместно с подрядчиком составить акт осмотра или акт выполненных работ на текущую дату. Если подрядчик отказывается — зафиксируйте объём односторонне с привлечением независимого специалиста или нотариуса.

Результат: документальное подтверждение объёма выполненных работ.

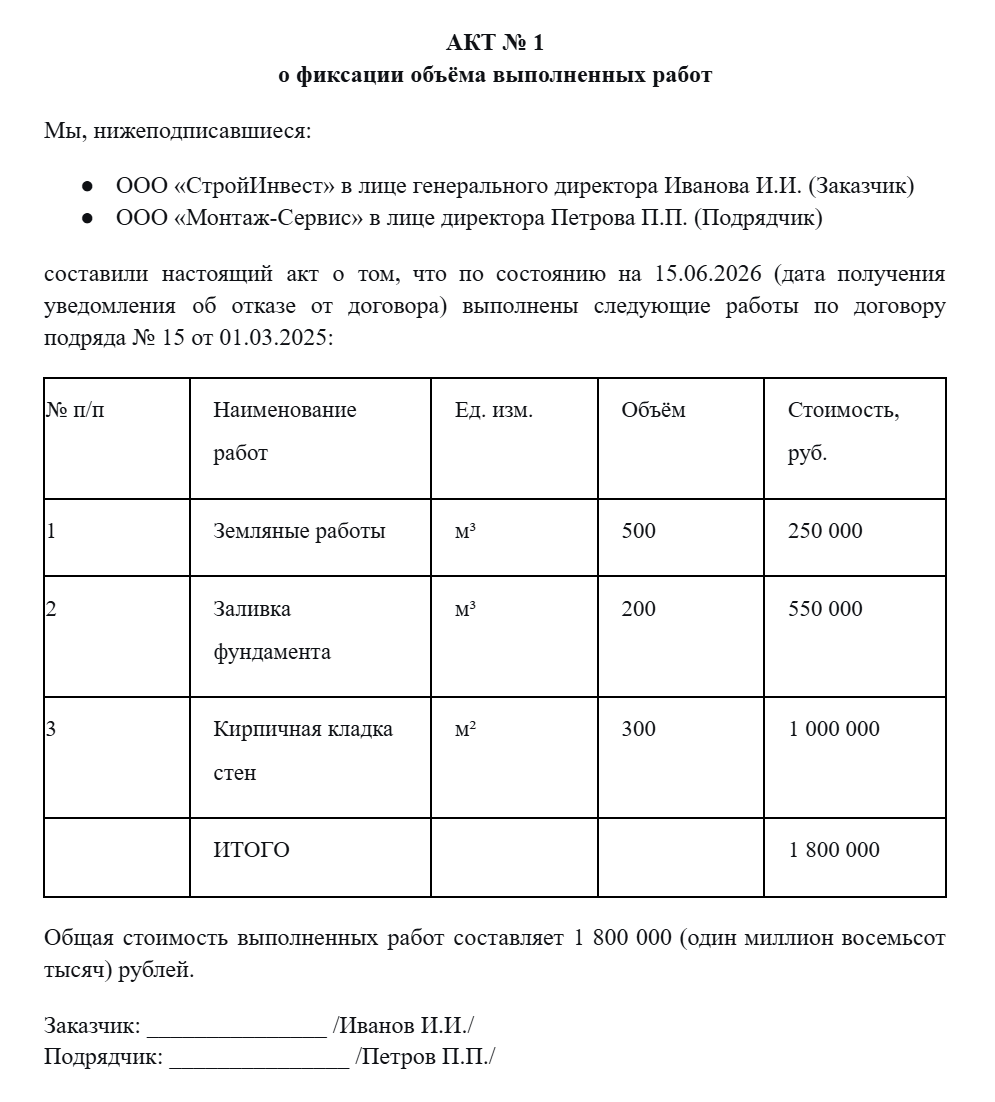

Акт о фиксации объёма выполненных работ

Акт о фиксации объёма выполненных работ

Шаг 4. Составьте письменное уведомление об отказе

В уведомлении чётко укажите: «Отказываюсь от исполнения договора подряда на основании статьи 717 ГК РФ». Формулировка должна быть однозначной — суды не признают отказом письма с предложением расторгнуть договор или претензии, содержащие лишь предупреждение о возможном расторжении.

Результат: надлежащее уведомление подрядчика.

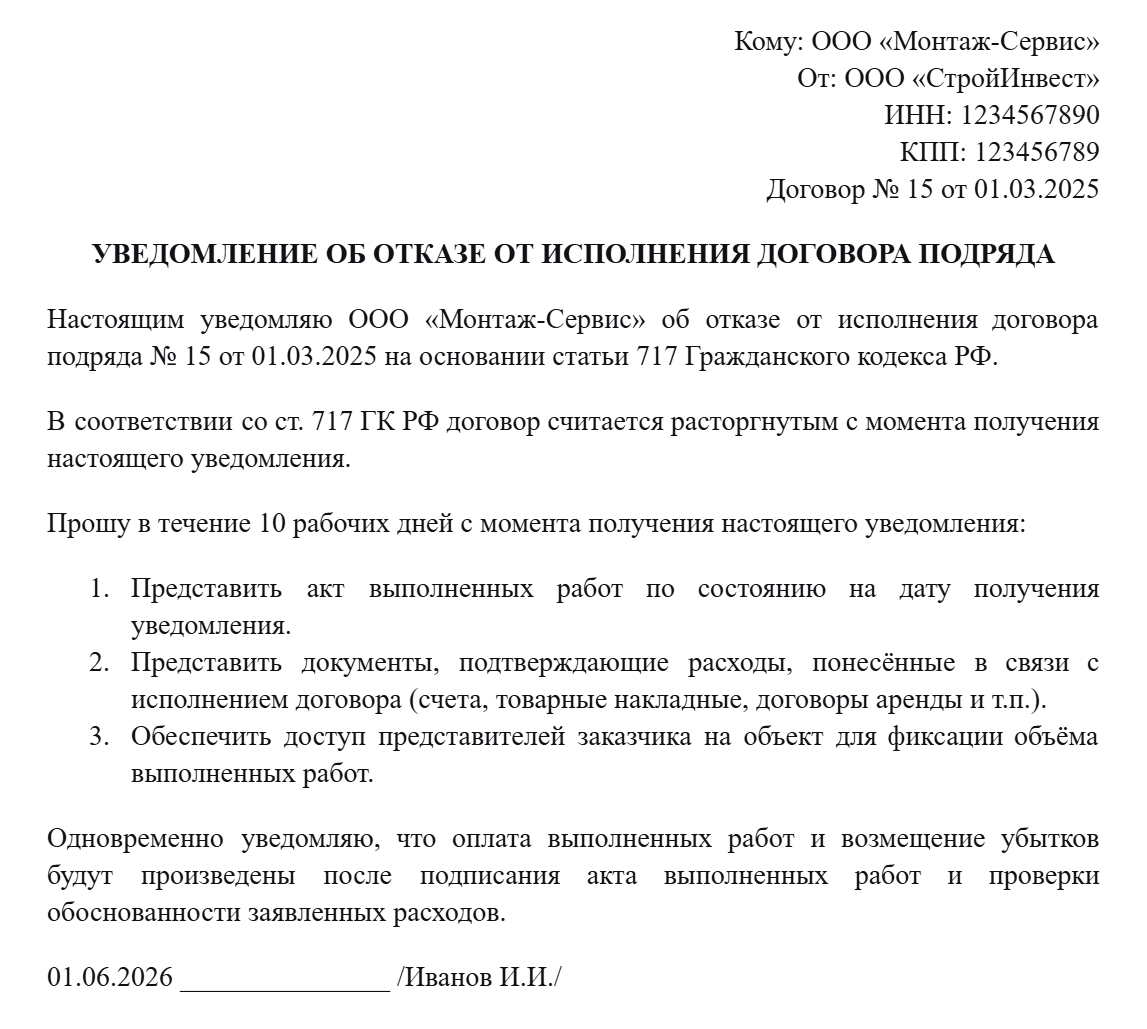

Уведомление об отказе от договора подряда по ст. 717 ГК

Уведомление об отказе от договора подряда по ст. 717 ГК

Шаг 5. Направьте уведомление подрядчику

Направьте уведомление заказным письмом с описью вложения и уведомлением о вручении. Договор считается расторгнутым с момента получения подрядчиком уведомления.

Срок: дата получения уведомления — дата расторжения договора.

Шаг 6. Определите сумму к оплате и убытки

Рассчитайте стоимость выполненной части работ и сумму убытков, которые подрядчик документально подтвердит. Учтите, что убытки возмещаются в пределах ценовой дельты.

Результат: итоговая сумма расчётов с подрядчиком.

Шаг 7. Произведите расчёт

Оплатите подрядчику стоимость выполненной части работ. Если работы были некачественными — уменьшите сумму. Возместите документально подтверждённые убытки в пределах ценовой дельты. Если аванс превышает стоимость работ — потребуйте возврата излишка.

Срок: разумный срок после отказа.

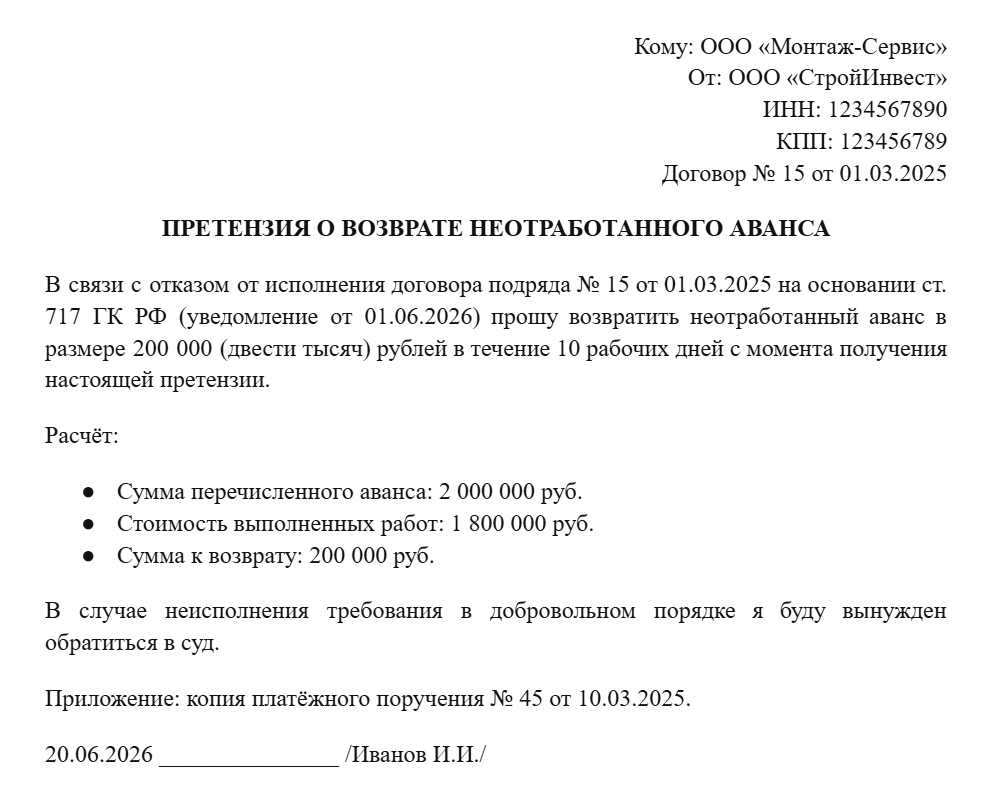

Претензия о возврате неотработанного аванса

Претензия о возврате неотработанного аванса

Задолженность по договору подряда может возникнуть как у заказчика (не оплатил выполненные работы), так и у подрядчика (не вернул аванс при невыполнении работ). Взыскание возможно через суд, но успех зависит от множества факторов — подробнее читайте в нашем материале.

Сравнение: отказ по ст. 715 ГК и по ст. 717 ГК

Критерий

Ст. 715 ГК РФ

Ст. 717 ГК РФ

Основание для отказа

Нарушение сроков подрядчиком

Любое, без объяснения причин

Необходимость доказывать нарушение

Да

Нет

Обязанность оплатить выполненное

Да, по общим правилам

Да, пропорционально выполненной части

Возмещение убытков подрядчика

Не предусмотрено

В пределах ценовой дельты

Диспозитивность

Императивная норма

Диспозитивная (можно исключить в договоре)

Момент расторжения

С момента получения уведомления

С момента получения уведомления

Практический пример: как заказчик сэкономил 400 000 руб., отказавшись от договора

Ситуация:

ООО «СтройИнвест» (заказчик) заключило договор с ООО «Монтаж-Сервис» (подрядчик) на строительство склада. Цена договора — 5 000 000 руб., срок — 6 месяцев. Через 2 месяца заказчик понял, что проект невыгоден экономически, и решил отказаться от строительства.

Развитие событий:

На момент отказа подрядчик выполнил работы на 1 800 000 руб. (по актам приёмки). Заказчик перечислил аванс 2 000 000 руб. Подрядчик также закупил материалы для будущих работ на 1 200 000 руб., часть которых нельзя вернуть поставщику.

Расчёт по ст. 717 ГК:

  • Общая цена: 5 000 000 руб.
  • Выполнено работ: 1 800 000 руб. (к оплате)
  • Аванс: 2 000 000 руб.
  • Переплата по авансу: 2 000 000 − 1 800 000 = 200 000 руб. (подрядчик должен вернуть)
  • Убытки подрядчика: 1 200 000 руб. (материалы)
  • Предел возмещения: 5 000 000 − 1 800 000 = 3 200 000 руб.
  • Убытки к возмещению: 1 200 000 руб. (в пределах лимита)

Результат:

Заказчик направил уведомление об отказе по ст. 717 ГК. Подрядчик получил:

  • 1 800 000 руб. за выполненную работу
  • 1 200 000 руб. компенсации за материалы

Итого: 3 000 000 руб. Подрядчик также вернул 200 000 руб. переплаты по авансу.

Если бы заказчик отказался по ст. 715 ГК (при нарушении сроков), ему пришлось бы доказывать вину подрядчика, что заняло бы месяцы. А по ст. 717 ГК процесс занял 2 недели.

Действующие законы и актуальная статистика

Ссылки на действующие законы

Право на отказ от договора подряда регулируется следующими нормами:

Актуальная судебная практика

  • Диспозитивность нормы. Суды подтверждают, что право на отказ по ст. 717 ГК может быть исключено договором.
  • Форма отказа. Письменное уведомление должно содержать определённое выражение воли на отказ. Претензия с требованием вернуть аванс без отказа от договора не признаётся отказом. Письмо с предложением расторгнуть договор также не считается отказом.
  • Привлечение другого подрядчика. В судебной практике привлечение нового подрядчика может рассматриваться как фактический отказ от договора по ст. 717 ГК.
  • Оплата — последствие, а не условие. Суды указывают, что оплата выполненной части является следствием отказа, а не условием его действительности.
Иван Витальевич Ижко

Мнение эксперта: «Ст. 717 ГК — это мощный инструмент для заказчика, но пользоваться им нужно осторожно. Главная ошибка — неправильно составленное уведомление. Если вы напишете «предлагаю расторгнуть договор» или «требую вернуть аванс» — суд может не признать это отказом. Нужно чётко и недвусмысленно заявить: «Отказываюсь от договора на основании ст. 717 ГК«. И помните: отказ действует с момента получения уведомления подрядчиком, поэтому направляйте его заказным письмом с уведомлением. Если вы хотите минимизировать выплаты — заранее оцените объём выполненных работ и качество результата. Некачественные работы оплате не подлежат».

Алексей Смирнов, управляющий партнёр юридической компании «Фаворит», стаж по строительным и корпоративным спорам — 10 лет.

Риски и важные ограничения

Важно знать: что может пойти не так при отказе по ст. 717 ГК

Главный риск — суд может признать отказ несостоявшимся, если уведомление составлено нечётко. Письма с предложением расторгнуть договор, претензии с требованием вернуть аванс или простое уведомление о приостановке работ не признаются отказом по ст. 717 ГК.

Если договор содержит условие, исключающее право на отказ по ст. 717 ГК, заказчик не может использовать этот механизм. Такое условие законно, так как норма диспозитивная.

Если подрядчик успел сдать результат работы до получения уведомления об отказе — ст. 717 не применяется. Договор считается исполненным, и отказаться от него уже нельзя.

При поэтапных работах существует риск, что суд сочтёт отказ невозможным после сдачи первого этапа. Чтобы избежать этого — закрепите в договоре право отказа до сдачи последнего этапа.

Размер убытков подрядчика должен быть документально подтверждён. Без чеков, договоров и иных доказательств подрядчик не сможет взыскать компенсацию сверх оплаты выполненной части.

Типичные ошибки заказчиков при отказе по ст. 717 ГК

  • Ошибка 1: нечёткая формулировка уведомления. Заказчик пишет «предлагаю расторгнуть договор» вместо «отказываюсь от договора». Суд не признаёт это отказом.
  • Ошибка 2: отказ после сдачи результата. Заказчик пытается отказаться от договора после того, как подрядчик уже сдал работу. Это невозможно — договор считается исполненным.
  • Ошибка 3: игнорирование условия договора об исключении ст. 717. Заказчик не читает договор и не замечает, что право на отказ исключено.
  • Ошибка 4: отказ без фиксации объёма выполненных работ. Заказчик не фиксирует, сколько работы выполнено, и затем спорит с подрядчиком о сумме оплаты.
  • Ошибка 5: отказ во время судебного спора. Если подрядчик уже подал иск о взыскании задолженности, отказ по ст. 717 может быть признан недействительным как злоупотребление правом.

Альтернативы отказу по ст. 717 ГК

  • Расторжение по соглашению сторон. Стороны договариваются о прекращении договора на взаимовыгодных условиях. Это позволяет избежать судебных споров и согласовать размер компенсации.
  • Отказ по ст. 715 ГК (при нарушении сроков). Если подрядчик виноват в срыве сроков, можно отказаться от договора без обязанности возмещать его убытки. Но нужно доказывать вину подрядчика.
  • Приостановка работ по требованию заказчика. Если заказчик ещё не принял окончательное решение, можно просто приостановить работы, а не отказываться от договора.
  • Замена подрядчика. Заказчик может привлечь другого подрядчика для завершения работ. В этом случае расходы на нового исполнителя могут быть взысканы с первоначального подрядчика как убытки.

Ст. 717 ГК РФ — это право заказчика в любой момент отказаться от договора подряда без объяснения причин. Но это право платное: заказчик обязан оплатить выполненную часть работы и возместить подрядчику убытки в пределах ценовой дельты.

Чтобы воспользоваться этим механизмом без потерь, нужно: проверить, не исключено ли право на отказ в договоре, убедиться, что результат ещё не сдан, составить чёткое уведомление об отказе, зафиксировать объём выполненных работ и документально подтвердить убытки подрядчика.

Если вы планируете отказаться от договора подряда — не откладывайте. Чем раньше вы направите уведомление, тем меньше будет объём выполненных работ и, соответственно, меньше сумма к оплате.

    Укажите Ваши контакты,
    и получите БЕСПЛАТНУЮ консультацию в течении 30 минут



    Отправляя свои данные я даю согласие на обработку персональных данных

    Часто задаваемые вопросы

    Да, норма ст. 717 ГК является диспозитивной. Если в договоре прямо указано, что заказчик не вправе отказаться от договора в одностороннем порядке, такое условие законно.

    Нет. Оплате подлежат только работы, выполненные надлежащего качества. Если в выполненной части есть недостатки, заказчик вправе уменьшить сумму оплаты или потребовать их устранения.

    Отказ возможен в любое время до сдачи результата работы. Если работы поэтапные — до сдачи последнего этапа (если иное не предусмотрено договором).

    Оцените объём фактически выполненных работ и документально подтверждённые убытки подрядчика. Если подрядчик завышает сумму — обратитесь в суд. Суд назначит экспертизу для определения объёма и стоимости выполненных работ.

    Бжания Астамур Давидович
    Автор публикации:
    Бжания Астамур Давидович
    Юрист ЮЦ Фаворит
    Об авторе:

    Астамур Давидович Бжания —практикующий юрист юридического центра «Фаворит». Более 5 лет сопровождает клиентов на всех этапах гражданских и арбитражных споров: от консультаций до представительства в суде. В настоящее время успешно представляет интересы более 100 клиентов компании.
